Neuigkeiten

2026/10/02 – Aus der Gemeinde

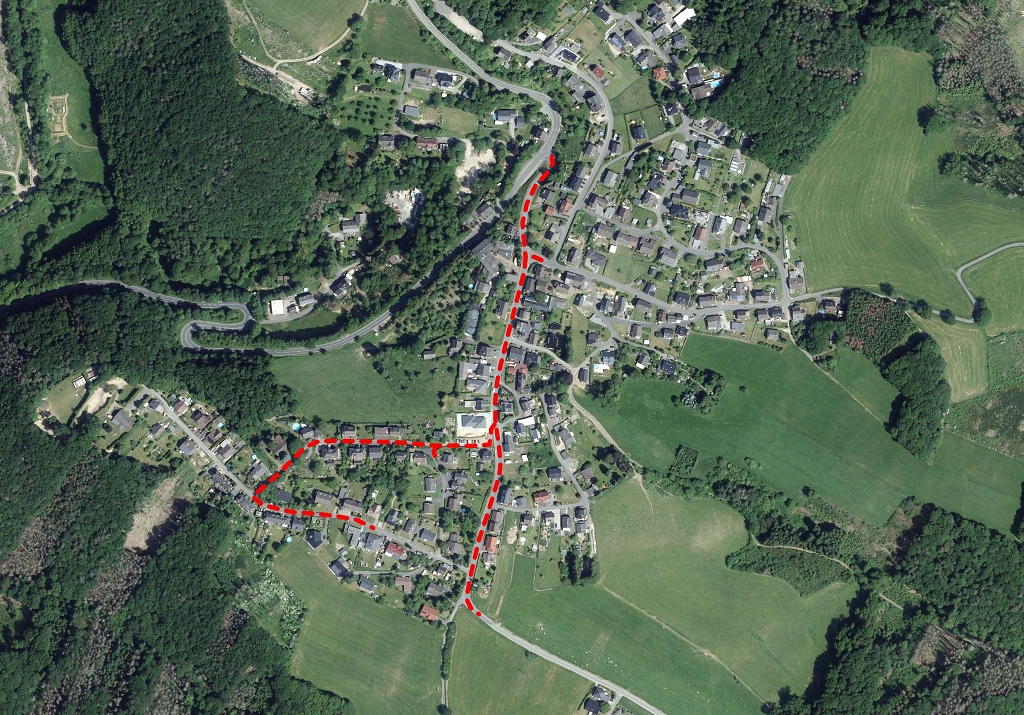

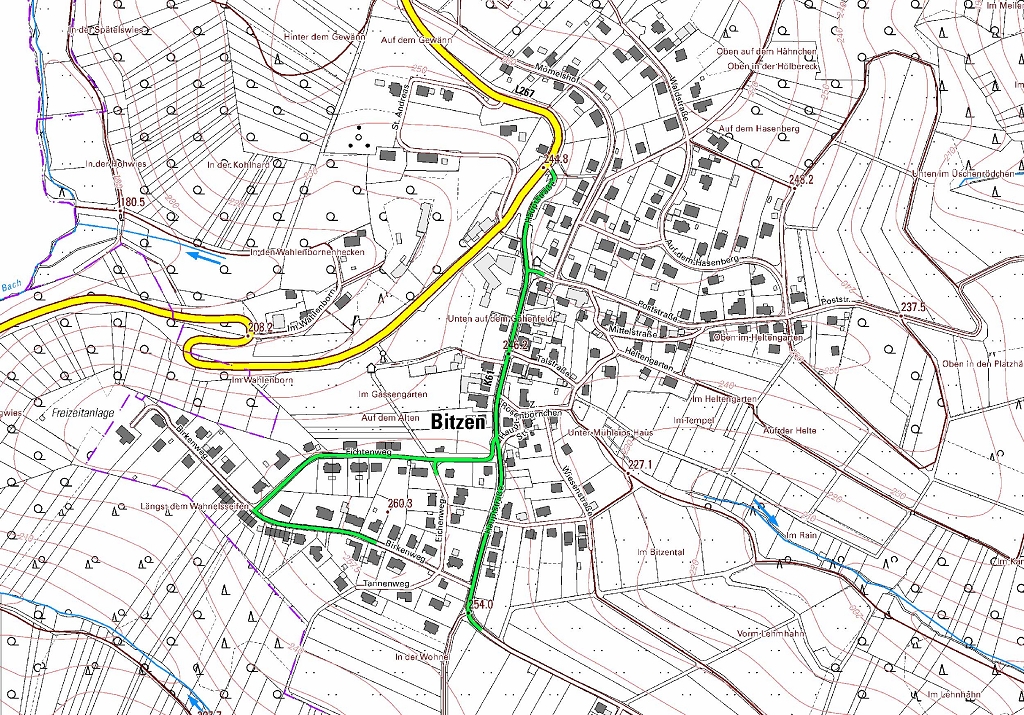

Kanal- und Straßenbau K61 in Bitzen, Aktualisierung 02.10.2026

Die vorbereitenden Arbeiten des Straßenbaus in der Hauptstraße in Bitzen konnten fristgerecht abgeschlossen werden. Die abschließenden Asphaltarbeiten können nun auch dank der positiven Wetterprognose wie geplant in der ersten Ferienwoche begonnen werden. Der Deckeneinbau erfolgt zwischen Montagnachmittag und Donnerstag in 3 Abschnitten. Die Abschnitte werden nacheinander voll gesperrt. Der Bauablauf gliedert sich wie folgt:

Abschnitt 1:
Ab Montagnachmittag wird die Unterlage mit einem bituminösen Haftkleber angespritzt. Vom Orteingang aus Dünebusch kommend bis kurz vor den Fichtenweg wird die Hauptstraße gesperrt. Dienstagmorgen erfolgt dann der Asphalteinbau. Die Fahrbahn kann ab Dienstagnachmittag voraussichtlich wieder befahren werden. Die Anwohner des Fichten-, Birken-, Eichen- und Tannenweges erreichen ihre Grundstücke also von Montagnachmittag bis Dienstagnachmittag nur aus Richtung Ortsmitte über den Fichtenweg. Ab Dienstagnachmittag kann der Verkehr bis Donnerstagnachmittag nur über den Birkenweg und Pirzenthal laufen. Die direkten Anlieger der Hauptstraße im Abschnitt 1 erreichen in dieser Zeit ihr Haus nicht mit einem Fahrzeug. Die Anlieger werden gebeten, ihre Autos in dieser Zeit in der Wiesenstraße oder im Birkenweg abzustellen.

Abschnitt 2:
Ab Dienstagnachmittag erfolgt nach Fertigstellung des 1. Abschnittes das Anspritzen der Unterlage des 2. Abschnittes. Der 2. Abschnitt reicht vom Fichtenweg bis zur L267. Die Vollsperrung wird nun hier aktiv. Die Anlieger des östlichen Teils von Bitzen (Poststraße, Hasenberg, Mömelshof usw.) können ab Dienstagnachmittag bis Donnerstag früh morgens nur über die Wiesenstraße Richtung Pirzenthal ausfahren.

Abschnitt 3:
Der kleine Abschnitt vor der Milchbude wird am Donnerstagmorgen fertiggestellt. In dieser Zeit müssen die Anlieger von Bitzen „Ost“ über die Poststraße, Mittelstraße, Talstraße, Rosenbörnchen oder Wiesenstraße ausfahren. Der Abschnitt wird Donnerstagabend wieder eröffnet.

Die Einwohner von Dünebusch können in der gesamten Zeit die Ortsdurchfahrt Bitzen nicht nutzen und werden gebeten, die Strecke über Pirzenthal-Wissen oder Pirzenthal-Hof Holpe-Forst zu nutzen.

Die Verbandsgemeindewerke Hamm (Sieg) sowie die Ortsgemeinde Bitzen bedauern die Unannehmlichkeiten und hoffen auf das Verständnis der Anwohner und betroffenen Verkehrsteilnehmer für die Notwendigkeit der Maßnahme.



Karte mit Straßenbauarbeiten

2026/09/30 – Aus der Gemeinde

Kanal- und Straßenbau K61 in Bitzen, Aktualisierung 30.09.2026

Die Straßenbauarbeiten in der Hauptstraße in Bitzen gehen unter Hochdruck weiter. Nachdem das Setzen der Bord- und Rinnensteine am Dienstag abgeschlossen wurde, sind zurzeit die Vorbereitungen für den Einbau der Asphalttragschicht am Donnerstag im Gange.

Nach derzeitigem Stand der Arbeiten und den veröffentlichten Wetterprognosen kann der Asphalteinbau wie geplant in der ersten Ferienwoche erfolgen. Genauere Angaben über die gesperrten Abschnitte folgen in den nächsten Tagen.

Die Arbeiten erfolgen seit geraumer Zeit unter einer halbseitigen Sperrung. Dies ist der besonderen Lage des Ortsteils Dünebusch und der eingeschränkten Erreichbarkeit über den wissener Ortsteil Pirzenthal geschuldet. Diese Art der Bauausführung erfordert im Gegensatz zu einer Vollsperrung neben einer erhöhten Achtsamkeit der bauausführenden Firma leider auch eine längere Bauzeit. Trotzdem möchten die Verbandsgemeindewerke Hamm (Sieg) und die Ortgemeinde Bitzen sich bei den betroffenen Verkehrsteilnehmern für Ihre Geduld bedanken und weiterhin für Verständnis in die Notwendigkeit der Maßnahme werben.



Straßenbauarbeiten in der Hauptstraße

2026/09/24 – Aus der Gemeinde

Kanal- und Straßenbau K61 in Bitzen, Aktualisierung 24.09.2026

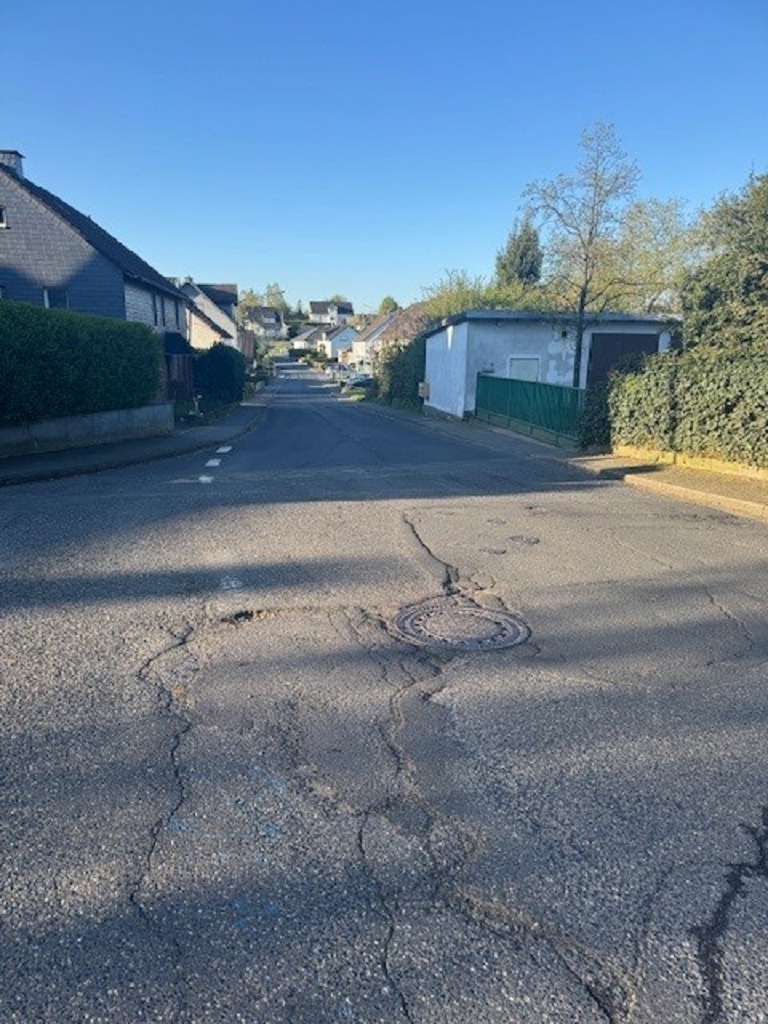

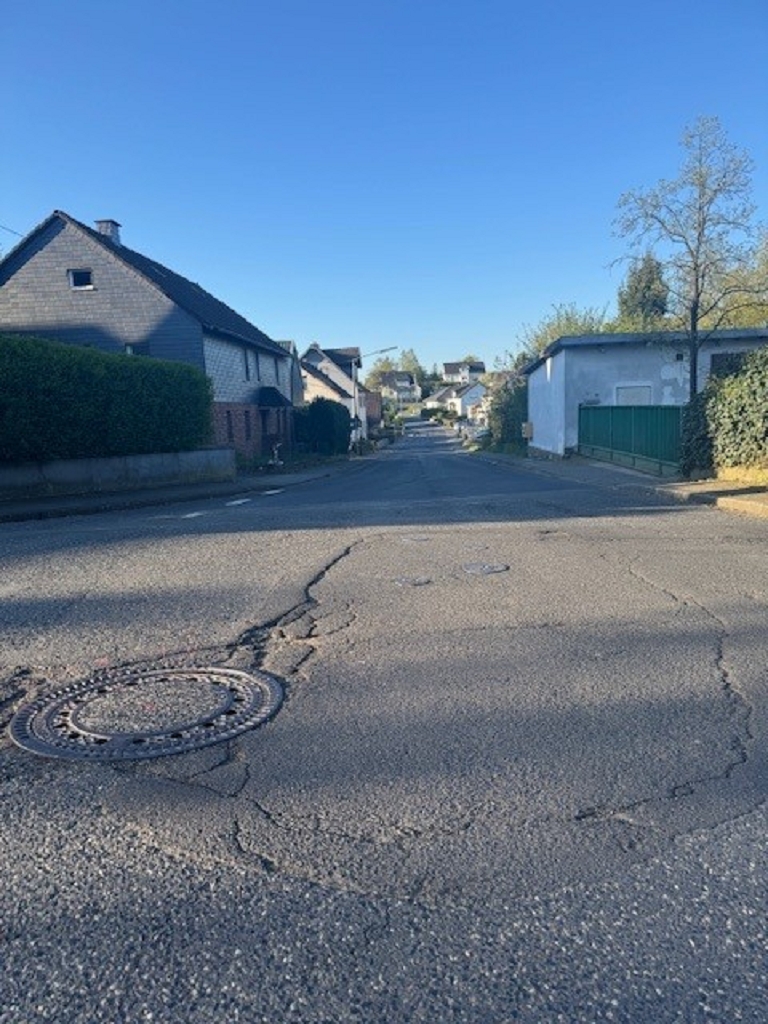

Nachdem die meisten Arbeiten an den Ver- und Entsorgungsleitungen in der Hauptstraße abgeschlossen werden konnten, begannen am heutigen Donnerstag die Fräsarbeiten. Unter laufendem Verkehr wurde der Asphalt der Teilflächen, die nicht vom Kanal- und Wasserleitungsbau betroffen waren, in einer Stärke von ca. 4 cm mit Spezialfräsen herausgefräst. Durch diese Maßnahme kann die gesamte Fahrbahn ohne Nähte und Fugen auf gesamter Breite und Länge mit einer neuen Asphaltdeckschicht versehen werden.
Das mikrobiologische Ergebnis der Trinkwasseranalyse aus der neuen Wasserleitung war einwandfrei, so dass die provisorische Notversorgung außer Betrieb genommen und zurückgebaut werden konnte. In der kommenden Woche werden die Steinsetzarbeiten mit dem Austausch beschädigter Bord- und Rinnensteinen fortgesetzt. Hierfür wird von der Baufirma Heinrich Weber zusätzliches Personal eingesetzt.
Um den geplanten Asphalttermin in der 41. Kalenderwoche einhalten zu können, ist geplant, die Restarbeiten in den Gehwegen und Privatgrundstücken zunächst zurückzustellen. Nach Fertigstellung der Fahrbahn werden auch diese offenen Baustellen abgearbeitet.



Straßen-Fräsarbeiten im Bereich der Hauptstraße

Straßen-Fräsarbeiten im Bereich der Ortseinfahrt

2026/09/14 – Aus der Gemeinde

Kanal- und Straßenbau K61 in Bitzen

Die Arbeiten an der Kanalisation und der Wasserleitung in der Hauptstraße sind größtenteils abgeschlossen. In den kommenden Tagen erfolgen noch erforderliche Nacharbeiten sowie vorbereitende Arbeiten für den anschließenden Straßenbau. Darüber hinaus werden noch erforderliche Querungen für den später vorgesehenen Glasfaserausbau im Bereich der künftig erneuerten Asphaltdeckschicht sowie in den Einmündungen der daran angeschlossenen Gemeindestraßen verlegt.
Die bereits angekündigte Vollsperrung der K 61 beginnt abweichend von der ursprünglichen Planung erst am Montagnachmittag, dem 05.10.2026, mit Aufbringen des bituminösen Haftklebers im ersten Bauabschnitt. Die Arbeiten werden weiterhin in zwei Bauabschnitten durchgeführt. Sofern der Bauablauf planmäßig verläuft, kann die Straße voraussichtlich am Freitagvormittag, dem 09.10.2026, wieder für den Verkehr freigegeben werden.
Aufgrund nicht beeinflussbarer Unwägbarkeiten, insbesondere der Witterungsverhältnisse, kann es zu Änderungen im Bauzeitenplan kommen. Die Bürger können sich hier sowie über die Homepage der Verbandsgemeinde Hamm (Sieg) (https://www.hamm-sieg.de/de/aktuell/baumaßnahmen) über den aktuellen Stand der Bauarbeiten und mögliche Änderungen informieren.
Die bereits veröffentlichten Informationen zur Umleitungsführung, zum Busverkehr und zu den weiteren Einschränkungen während der Vollsperrung behalten weiterhin ihre Gültigkeit.
Die Verbandsgemeindewerke Hamm (Sieg) und die Ortsgemeinde Bitzen bitten um Verständnis für die mit den Arbeiten verbundenen Einschränkungen.
